包头市达茂旗零碳产业园一期18万千瓦新能源项目作为区域能源结构转型的核心载体,是推动达茂旗构建绿色低碳产业体系的关键支撑工程。该项目整合风电、光伏等清洁能源资源,规划总装机容量18万千瓦,投产后将凭借稳定的绿色电力供应,为零碳产业园内企业发展提供坚实能源保障,同时助力自治区实现“双碳”目标,具有显著的经济价值与生态效益。目前,项目工程建设正稳步推进,整体呈现出“多点突破、全面提速”的良好态势。
一、风电工程:基础筑牢,吊装攻坚有序推进

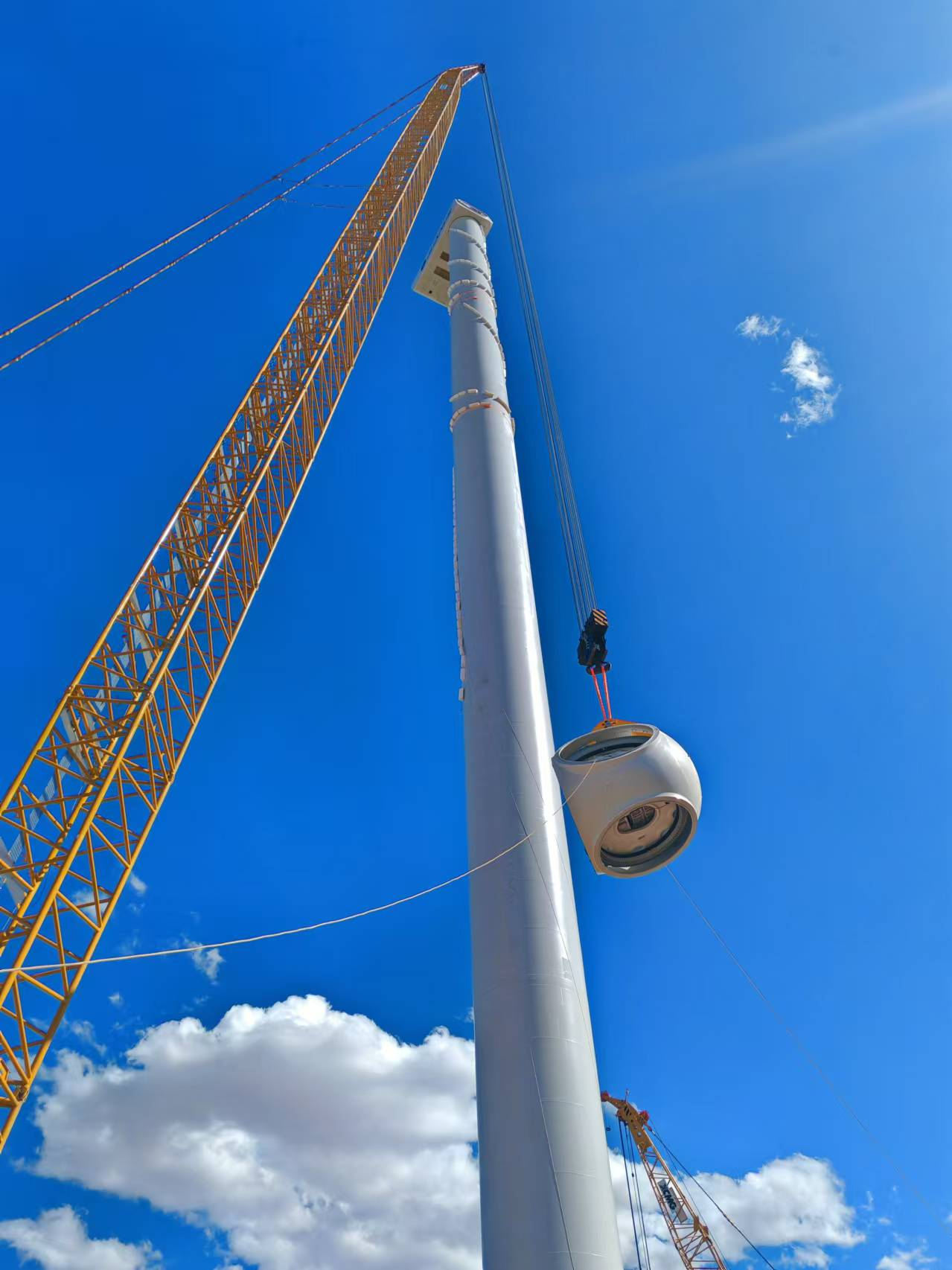

项目风电部分规划建设12台风电机组,作为新能源电力供应的重要组成部分,其建设进度直接关系到项目整体投产节点。截至目前,12台风电机组的基础浇筑工作已全部完成,为后续设备安装奠定了坚实基础。其中,J11号风电机组已顺利完成机舱吊装,标志着风电工程从基础施工阶段正式转入核心设备安装攻坚阶段。接下来,施工团队将根据天气条件优化作业计划,加快剩余风电机组的机舱、叶片等核心部件吊装工作,确保风电部分尽早具备发电能力。

二、光伏工程:全链条施工提速,集电线路稳步推进

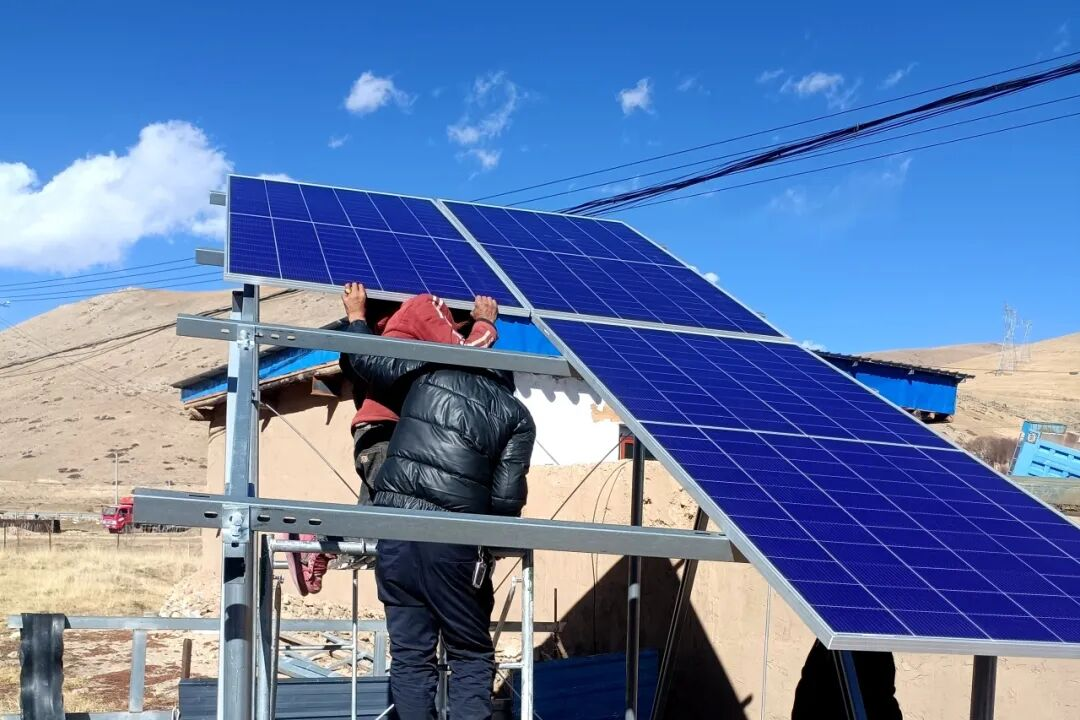

光伏工程是该项目的核心产能单元,规划建设3920组光伏组件及19台箱变,形成规模化光伏发电矩阵。经过施工团队的高效推进,目前光伏工程已实现多个关键节点突破:3920组光伏组件的桩基浇筑、支架安装及组件铺设工作已全部完成,19台箱变也已全部就位,光伏区主体发电结构基本成型。在电力传输系统建设方面,光伏区内部电缆敷设工作已全面收官,为组件发电后的电力汇集提供了保障;外部集电线路放缆工作已完成50%,后续将加快剩余线路铺设及连接调试,确保电力顺利接入升压站。

三、升压站工程:核心设备就位,电力转换基础夯实

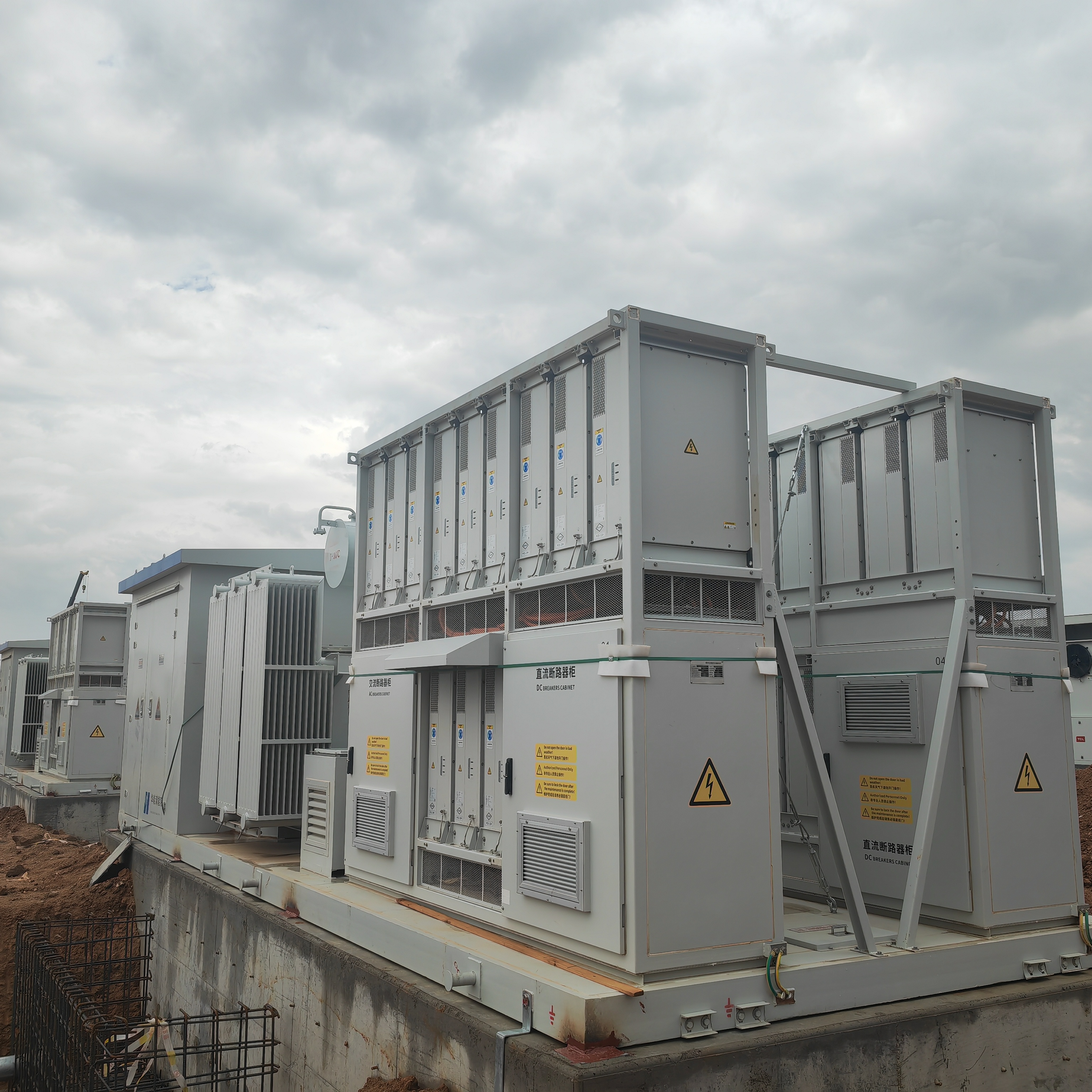

升压站作为新能源电力汇集、转换与输送的核心枢纽,其建设质量直接决定项目电力输出的稳定性与可靠性。当前,升压站工程关键节点任务已顺利完成:主变、GIS(气体绝缘开关设备)、35kV预制舱及SVG(静止无功发生器)等核心设备的基础浇筑工作全部结束,为设备安装创造了有利条件。设备安装方面,2台主变已成功就位,且主变散热器安装工作同步完成,后续将重点推进主变接线、GIS设备安装及预制舱调试等工作,确保升压站尽快具备电力转换与输送能力。

下一步,项目施工单位将以“保质量、抢进度、守安全”为核心目标,针对各工程剩余任务制定专项推进计划,强化多专业协同作业,全力攻克集电线路铺设、风电机组吊装等关键环节,确保项目早日实现全容量并网发电,为我旗打造绿色能源示范基地注入强劲动力。
